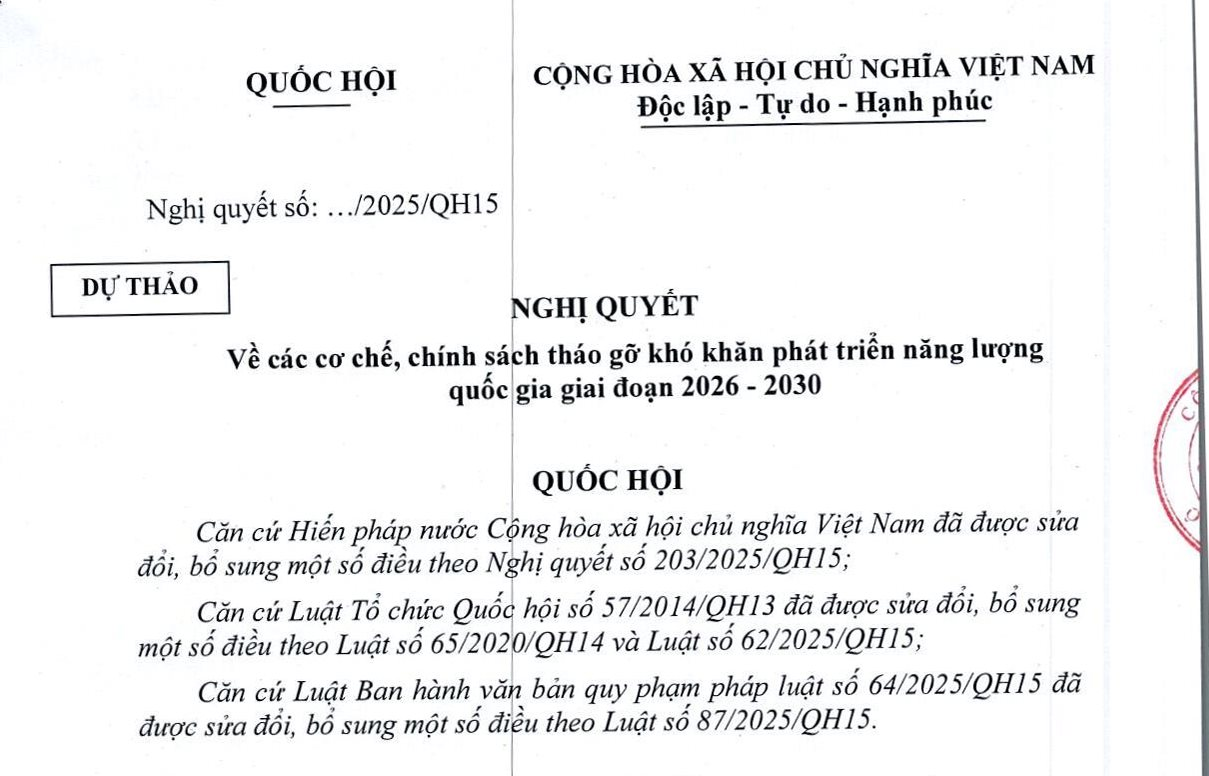

Bộ Công Thương đang thực hiện dự thảo Nghị quyết về tháo gỡ khó khăn phát triển năng lượng quốc gia giai đoạn 2026-2030. Trong đó, có nhiều quy chế về điện khí LNG.
Trong dự thảo, thời hạn hợp đồng dự án là 20 năm kể từ ngày vận hành thương mại của nhà máy đối với các dự án nhà máy nhiệt điện sử dụng khí, khí tự nhiên hóa lỏng (LNG).
Thời hạn bảo lãnh của Chính phủ đối với hợp đồng BOT là toàn bộ thời gian hợp đồng dự án, đối với các hợp đồng mua bán điện của các dự án sử dụng khí, khí tự nhiên hóa lỏng là 15 năm.
Về sản lượng điện hợp đồng tối thiểu dài hạn (thường hiểu là bao tiêu sản phẩm) và thời gian áp dụng cho các dự án điện khí sử dụng LNG nhập khẩu, dự thảo đưa ra con số không thấp hơn 75% sản lượng điện phát bình quân nhiều năm của dự án nhiệt điện khí.
Sản lượng điện hợp đồng tối thiểu dài hạn được áp dụng trong thời hạn trả nợ gốc và lãi vay nhưng không quá 10 năm kể từ ngày đưa dự án vào vận hành phát điện.
Đây là chính sách dành cho các dự án nhiệt điện khí sử dụng LNG nhập khẩu được cơ quan nhà nước chấp thuận kết quả nghiệm thu hoàn thành công trình của chủ đầu tư và bắt đầu vận hành phát điện bằng LNG nhập khẩu từ giai đoạn Luật 61/2024/QH15 có hiệu lực đến trước ngày 1/1/2031.

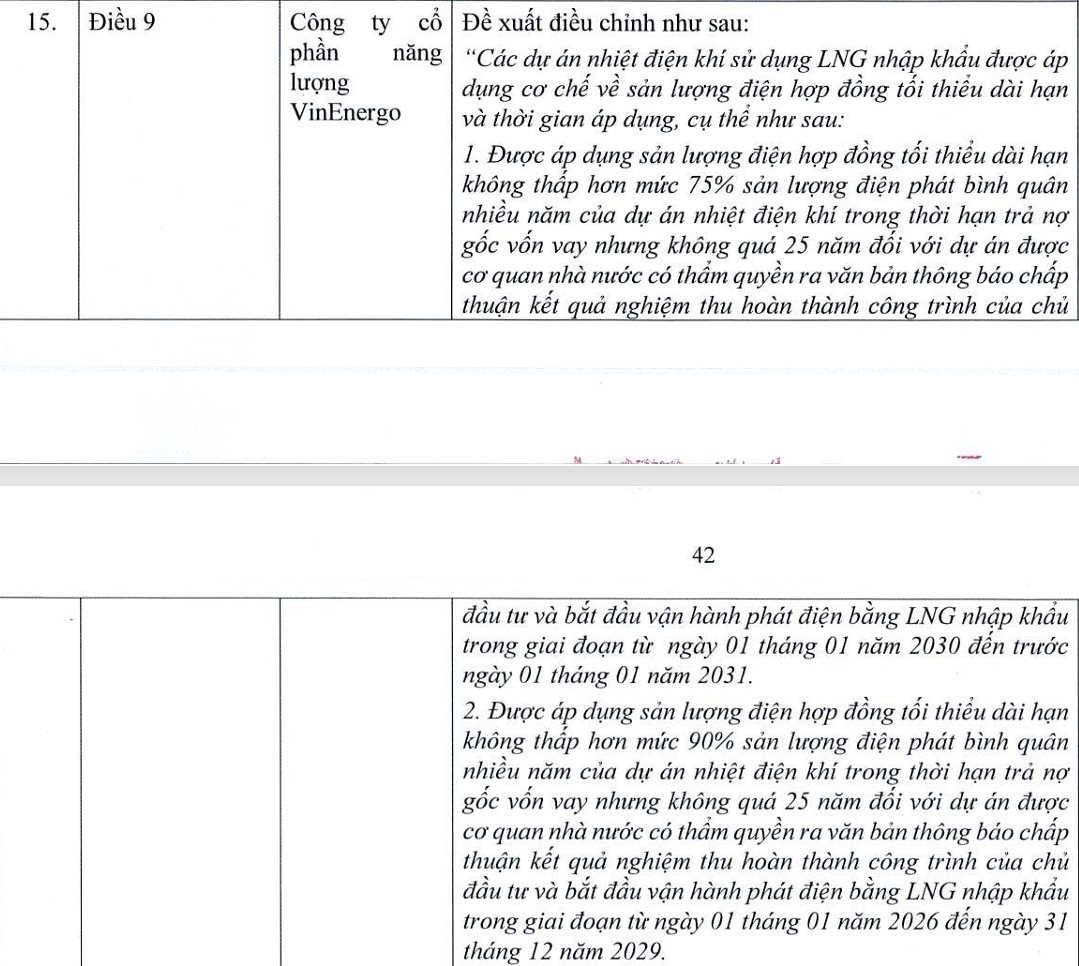

VinEnergo thuộc hệ sinh thái Vingroup đã có góp ý về dự thảo này. Cũng với con số 75%, VinEnergo đề xuất thời hạn là không quá 25 năm (so với dự thảo là không quá 10 năm), dành cho các dự án bắt đầu vận hành phát điện bằng LNG nhập khẩu vận hành từ 1/1/2030 tới 31/12/2031.
Với các dự án vận hành sớm hơn từ 1/1/2026 tới 31/12/2029, VinEnergo đề xuất sản lượng điện hợp đồng tối thiểu dài hạn không thấp hơn 90% (so với dự thảo là 75%) và thời hạn trả nợ gốc và lãi vay nhưng không quá 25 năm (so với dự thảo là không quá 10 năm).
Bộ Công Thương có phản hồi rằng con số 25 năm chưa có cơ sở đánh giá, không đảm bảo hài hòa lợi ích giữa các bên mua điện và bán điện . Về mức bao tiêu sản phẩm, Bộ cho rằng nghị quyết chỉ đề xuất mức tối thiểu, còn thực tế (có thể) cao hơn còn phụ thuộc vào cấu trúc dự án và thỏa thuận giữa các bên mua điện và bán điện để đảm bảo hài hòa lợi ích các bên.
Ngày 26/9, Tập đoàn Vingroup đã chính thức khởi công Dự án đầu tư phát triển kết cấu hạ tầng Khu Công nghiệp Tân Trào (giai đoạn 1) cùng dự án Nhà máy Nhiệt điện LNG Hải Phòng có công suất lớn nhất Việt Nam và hàng đầu thế giới.
Dự án xây dựng Nhà máy Nhiệt điện LNG Hải Phòng nằm trong khu đất của Khu Công nghiệp Tân Trào, do Liên danh Nhà đầu tư Tập đoàn Vingroup – Công ty CP và Công ty Cổ phần Năng lượng VinEnergo làm chủ đầu tư, diện tích gần 100 ha, tổng số vốn hơn 178.000 tỷ đồng.
Công trình được xây dựng trong 5 năm, dự kiến đi vào vận hành cuối năm 2030. Nhà máy sẽ cung cấp khoảng 9,6 tỷ kWh/năm (giai đoạn 1) và 19,2 tỷ kWh/năm (giai đoạn 2), vừa đáp ứng điện phục vụ sản xuất cho toàn Khu Công nghiệp Tân Trào, vừa bổ sung nguồn công suất lớn vào lưới điện quốc gia, hỗ trợ điều tiết hệ thống lưới điện và và giảm phụ thuộc vào các nguồn năng lượng truyền thống.
Nhà máy có công suất thiết kế 4.800 MW (giai đoạn 1: 1.600 MW, giai đoạn 2: 3.200 MW) đây sẽ là nhà máy nhiệt điện lớn nhất Việt Nam – theo Quy hoạch điện VIII của Chính phủ và nằm trong nhóm các nhà máy sản xuất điện từ khí LNG hàng đầu thế giới.
Nguồn: https://cafef.vn/bo-cong-thuong-de-xuat-bao-tieu-75-san-luong-dien-lng-vinenergo-de-xuat-khong-thap-hon-90-188251010070736151.chn
