Bước ngoặt lớn trong chuyển dịch năng lượng
Chiều ngày 22/8 vừa qua, đoàn công tác do Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long dẫn đầu đã có chuyến kiểm tra tiến độ tại Dự án Nhà máy Điện Nhơn Trạch 3 và 4 (tỉnh Đồng Nai). Đây là một trong những công trình trọng điểm quốc gia, đánh dấu bước chuyển quan trọng của ngành điện Việt Nam từ than sang khí thiên nhiên hóa lỏng (LNG).

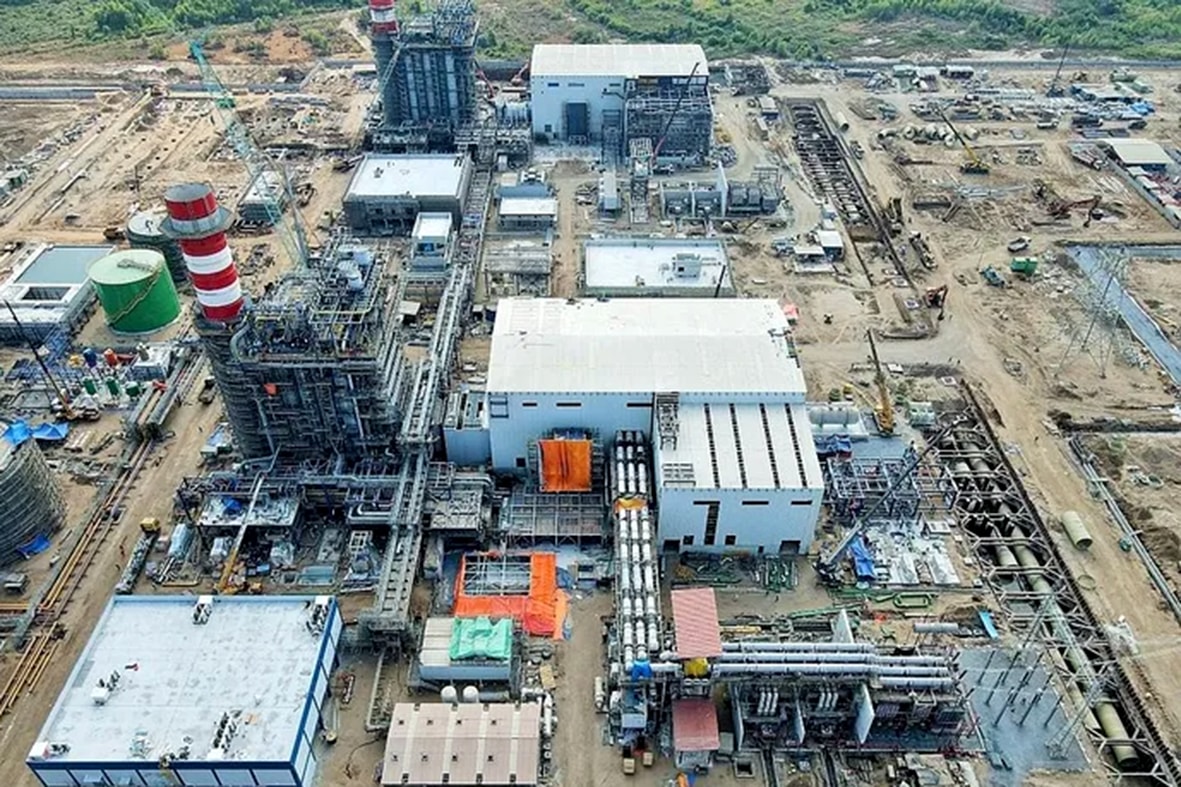

Theo báo cáo của chủ đầu tư dự án là Tổng công ty Điện lực Dầu khí Việt Nam – CTCP (PV Power), dự án có tổng công suất hơn 1.600 MW, vốn đầu tư trên 1,4 tỷ USD. Được phê duyệt chủ trương từ năm 2019 và chính thức triển khai từ năm 2022, công trình hiện đã gần hoàn thiện.
Tính đến hết tháng 7/2025, tiến độ tổng thể dự án đạt trên 98%, trong đó thiết kế chi tiết hoàn thành 99%, chế tạo và lắp đặt thiết bị cơ bản đã xong, còn chạy thử đạt gần 76%. Ngày 18/8 vừa qua, Nhà máy Nhơn Trạch 3 đã hòa lưới điện quốc gia, phát được khoảng 195 triệu kWh và dự kiến sẽ vận hành thương mại cuối tháng 10/2025. Nhà máy Nhơn Trạch 4 cũng đang về đích, dự kiến phát điện đầu tháng 12/2025.
Công tác đấu nối được PV Power chuẩn bị song song. Đường dây 500kV đã đưa điện thành công từ cuối 2024, trong khi các tuyến 220kV kết nối Nhơn Trạch 3 với Mỹ Xuân – Cát Lái và trạm Long Thành dự kiến hoàn tất vào cuối 2025 – đầu 2026. Tuy nhiên, một số vướng mắc còn tồn tại, điển hình là việc chưa thống nhất sản lượng điện phát hàng năm (Qc) trong hợp đồng mua bán điện với EVN khiến kế hoạch tiêu thụ khí LNG chưa được chốt. Ngoài ra, hạ tầng giải tỏa công suất vẫn chậm, buộc nhà máy tạm sử dụng đường dây của Nhơn Trạch 1 và 2, tiềm ẩn nguy cơ hạn chế công suất phát trong tương lai.
Những kiến nghị tháo gỡ
Đại diện PV Power kiến nghị Bộ Công Thương hỗ trợ đẩy nhanh thủ tục cấp phép hoạt động điện lực cho Nhơn Trạch 3, đồng thời thúc đẩy EVN sớm hoàn tất đàm phán hợp đồng mua bán điện và triển khai các dự án truyền tải. Những bước đi này được coi là điều kiện tiên quyết để bảo đảm hiệu quả dự án và khai thác tối đa nguồn công suất.
Phát biểu tại buổi làm việc, Thứ trưởng Nguyễn Hoàng Long khẳng định Nhơn Trạch 3 và 4 là cột mốc quan trọng trong quá trình chuyển dịch năng lượng quốc gia. Không chỉ bổ sung hàng tỷ kWh điện mỗi năm, dự án còn giúp bảo đảm an ninh năng lượng cho miền Nam, giảm áp lực thiếu điện trong giai đoạn cao điểm. Hơn thế nữa, việc sử dụng LNG thay thế than góp phần thực hiện cam kết giảm phát thải, phát triển bền vững, đồng thời tạo thêm động lực kinh tế, việc làm và nguồn thu cho Đồng Nai.
Ông nhấn mạnh yêu cầu tỉnh Đồng Nai tiếp tục hỗ trợ công tác giải phóng mặt bằng, trong khi EVN phải khẩn trương hoàn thiện các tuyến truyền tải để đồng bộ với tiến độ nhà máy. Về phía PV Power, lãnh đạo Bộ Công Thương đề nghị kiên quyết bám sát mốc thời gian đã đặt ra, bảo đảm hai nhà máy phát điện thương mại đúng hạn, trở thành biểu tượng mới của ngành điện khí Việt Nam.
