Đồng Nai: Gỡ vướng mắc mặt bằng các dự án truyền tải giải tỏa công suất NMĐ Nhơn Trạch 3 và 4

Ngày 18/7/2025, tại Đồng Nai, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã có buổi làm việc với xã Đại Phước nhằm tháo gỡ vướng mắc trong bồi thường giải phóng mặt bằng đối với các dự án truyền tải giải tỏa công suất Nhà máy điện (NMĐ) Nhơn Trạch 3 và Nhơn Trạch 4 trên địa bàn xã Đại Phước.

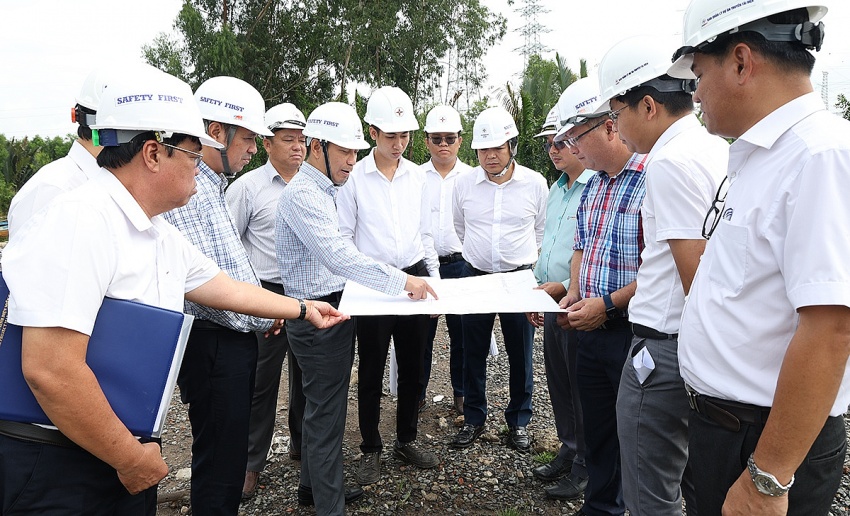

Buổi làm việc giữa EVNNPT với UBND xã Đại Phước

Ông Hồ Quốc Tân – Chủ tịch UBND xã Đại Phước và ông Nguyễn Tuấn Tùng – Chủ tịch HĐTV EVNNPT chủ trì buổi làm việc.

Tham dự buổi làm việc có ông Bùi Văn Kiên – Phó Tổng giám đốc, ông Trương Hữu Thành – Phó Tổng giám đốc kiêm Giám đốc Ban QLDA các công trình điện miền Nam (SPMB), lãnh đạo các Ban chuyên môn của EVNNPT, lãnh đạo SPMB, đại diện các phòng chức năng của xã Đại Phước.

Tại buổi làm việc, đại diện EVNNPT cho biết: Để đảm bảo giải tỏa công suất NMĐ Nhơn Trạch 3 và Nhơn Trạch 4, EVNNPT được giao nhiệm vụ đầu tư xây dựng các dự án lưới điện trong đó qua địa bàn xã Đại Phước có các dự án: Đường dây 220kV NMĐ Nhơn Trạch 3 – TBA 500kV Long Thành; Đường dây 500kV NMĐ Nhơn Trạch 4 – rẽ Phú Mỹ – Nhà Bè (hoàn thành đóng điện tháng 12/2024).

Phó Tổng giám đốc EVNNPT kiêm Giám đốc SPMB Trương Hữu Thành báo cáo và nêu những khó khăn vướng mắc tại buổi làm việc

Hiện nay, SPMB – đơn vị trực thuộc, thay mặt EVNNPT quản lý điều hành dự án đang khẩn trương hoàn thành Dự án đường dây 220kV NMĐ Nhơn Trạch 3 – TBA 500kV Long Thành để phục vụ phát điện thương mại NMĐ Nhơn Trạch 3 trong tháng 8/2025.

Dự án có tổng chiều dài 26,6 km gồm 87 vị trí trụ, qua địa bàn các xã Đại Phước, Phước An, Nhơn Trạch và An Phước, tỉnh Đồng Nai. Kế hoạch đóng điện trong quý 3/2025. Đến nay đã vận động bàn giao 59/87 vị trí móng, đúc móng xong 50/87 vị trí; dựng cột 30/87 vị trí và đang tổ chức kéo dây.

Nút thắt lớn nhất của dự án này là vị trí số 2 – đây là vị trí rất quan trọng (vị trí đi chung cột gồm 4 mạch đường dây: 2 mạch Đường dây 220kV Nhơn Trạch 3 – Trạm biến áp 500kV Long Thành và 2 mạch Đường dây 220kV Nhơn Trạch 3 – rẽ Mỹ Xuân – Cát Lái), SPMB đang triển khai dựng lắp dựng cột để kéo dây phục vụ công tác đóng điện. Tuy nhiên, tại vị trí này, hộ dân cản trở không cho thi công dựng cột và kéo dây, mặc dù chính quyền địa phương đã mời vận động nhiều lần, nhưng hộ dân không phối hợp.

Để đảm bảo tiến độ các dự án để truyền tải công suất các NMĐ Nhơn Trạch 3 và Nhơn Trạch 4 vào hệ thống điện quốc gia theo yêu cầu của Chính phủ, đồng thời phát huy hiệu quả nguồn vốn đầu tư, EVNNPT đề nghị UBND xã Đại Phước đẩy nhanh công tác bồi thường giải phóng mặt bằng. Cụ thể với vị trí số 2 thuộc Dự án đường dây 220kV NMĐ Nhơn Trạch 3 – TBA 500kV Long Thành, đề nghị UBND xã Đại Phước tổ chức vận động và bảo đảm an ninh trật tự hoặc thực hiện biện pháp hành chính để SPMB thi công dựng trụ và kéo dây qua vị trí trụ 2 nhằm sớm đóng điện dự án giải tỏa công suất Nhà máy điện Nhơn Trạch 3.

Chủ tịch HĐTV EVNNPT Nguyễn Tuấn Tùng kiểm tra thực địa và nghe báo cáo khó khăn vướng mắc của vị trí 02 Dự án đường dây 220kV Nhơn Trạch 3 – Trạm biến áp 500kV Long Thành

Đối với các vị trí trụ chưa bàn giao mặt bằng, UBND xã Đại Phước cùng các phòng, ban ngành đoàn thể tổ chức tuyên truyền vận động các hộ dân bàn giao. Cùng với đó sớm hoàn thành xác minh nguồn gốc đất các hồ sơ còn lại để có cơ sở phê duyệt phương án bồi thường.

Tại buổi làm việc, Chủ tịch HĐTV EVNNPT Nguyễn Tuấn Tùng cho biết: Đây là cụm dự án truyền tải có ý nghĩa rất quan trọng đối với hệ thống điện quốc gia. Sau khi các dự án hoàn thành sẽ giải tỏa công suất NMĐ Nhơn Trạch 3 và Nhơn Trạch 4 vào hệ thống điện quốc gia sẽ góp phần tăng tổng công suất nguồn thêm hơn 1.600MW phục vụ cho phát triển kinh tế xã hội của đất nước và đời sống nhân dân.

Trong thời gian qua, với sự chỉ đạo của Thủ tướng, Phó Thủ tướng Chính phủ, Ban Chỉ đạo nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng, Bộ Công Thương, các bộ, ngành, Tỉnh ủy, UBND tỉnh Đồng Nai, các sở, ngành, địa phương, sự ủng hộ của người dân có dự án đi qua đã hỗ trợ tối đa mặt bằng để các đơn vị đẩy nhanh thi công các dự án. Tuy nhiên, tiến độ của các dự án vẫn chưa đáp ứng được yêu cầu đặt ra, trong khi đó NMĐ Nhơn Trạch 3 đã hoàn thành chạy thử nghiệm để sẵn sàng phát điện thương mại trong tháng 8/2025. Chính vì vậy, EVNNPT đề nghị xã Đại Phước hỗ trợ tối đa, đặc biệt là công tác bảo vệ an ninh trật tự trong quá trình thi công để đảm bảo tiến độ dự án đồng bộ với tiến độ phát điện của NMĐ Nhơn Trạch 3.

Vị trí 02 Dự án đường dây 220kV Nhơn Trạch 3 – Trạm biến áp 500kV Long Thành hiện đang vướng mắc không thể thi công dựng cột dẫn đến nguy cơ chậm tiến độ toàn bộ dự án

Tại buổi làm việc, ông Hồ Quốc Tân – Chủ tịch UBND xã Đại Phước cho biết: Đây là cụm dự án truyền tải điện cấp bách, có ý nghĩa quan trọng nhằm đảm bảo an ninh năng lượng quốc gia. Trong thời gian qua địa phương nhận thức rất rõ tầm quan trọng của cụm dự án này và đã vào cuộc quyết liệt. Đối với vị trí số 02, ngay trong sáng ngày 18/7/2025, xã đã cử một Phó Chủ tịch UBND xã cùng các phòng ban chức năng đến tuyên truyền vận động hộ dân. Quan điểm của xã sau khi đã tính đúng, tính đủ theo quy định của pháp luật và đã tuyên truyền vận động nhưng các hộ dân cố tình càn trở, xã sẽ có biện pháp để đảm bảo an ninh trật tự để đảm bảo tiến độ dự án. Trong quá trình thực hiện biện pháp đảm bảo an ninh trật tự, Chủ tịch UBND xã Đại Phượng đề nghị EVNNPT yêu cầu nhà thầu thi công tập trung nguồn lực, đảm bảo tiến độ dựng cột, kéo dây được nhanh nhất.

Cũng trong chương trình, Chủ tịch HĐTV EVNNPT Nguyễn Tuấn Tùng đi kiểm tra thực địa vị trí số 02. Tại buổi kiểm tra, Chủ tịch HĐTV EVNNPT yêu cầu SPMB cần tiếp tục phối hợp chặt chẽ với chính quyền địa phương để tập trung tháo gỡ vướng mắc, đồng thời tích cực tuyên truyền vận động để người dân đồng thuận. Trong trường hợp đã tính đúng, tính đủ mà hộ dân cố tình chống đối cần báo cáo các cấp có thẩm quyền để đảm bảo an ninh trật tự trong quá trình thi công, đặc biệt là vị trí số 2. Chủ tịch HĐTV EVNNPT Nguyễn Tuấn Tùng cũng yêu cầu nhà thầu tập trung nhân lực, phương tiện, máy móc để đẩy nhanh tiến độ thi công, bất cứ khoảng cột, khoảng néo nào có mặt bằng cần có người thi công dựng cột, kéo dây ngay.

Lê Linh

Link gốc

Nguồn: https://stockbiz.vn/tin-tuc/dong-nai-go-vuong-mac-mat-bang-cac-du-an-truyen-tai-giai-toa-cong-suat-nmd-nhon-trach-3-va-4/33830623
