Sau lễ phát động ra quân đầu năm 2025, Dự án Nhà máy Nhiệt điện (NMNĐ) Long Phú 1 đã ghi nhận những chuyển biến rõ rệt. Tâm điểm hiện nay là công tác lắp đặt Lò hơi – được ví như “trái tim” của nhà máy, đang được đẩy nhanh tiến độ cùng với hàng loạt hạng mục quan trọng khác cũng gấp rút hoàn thiện, sẵn sàng triển khai đồng bộ trong thời gian tới.
Tại công trường Dự án NMNĐ Long Phú 1, không khí thi công đang ngày càng sôi động. Ban Quản lý Dự án Điện lực Dầu khí Long Phú 1 (Ban QLDA) đang phối hợp chặt chẽ với Tổng công ty Dịch vụ Kỹ thuật Dầu khí Việt Nam (PTSC) để triển khai lắp đặt Lò hơi cho cả hai Tổ máy số 1 và 2.

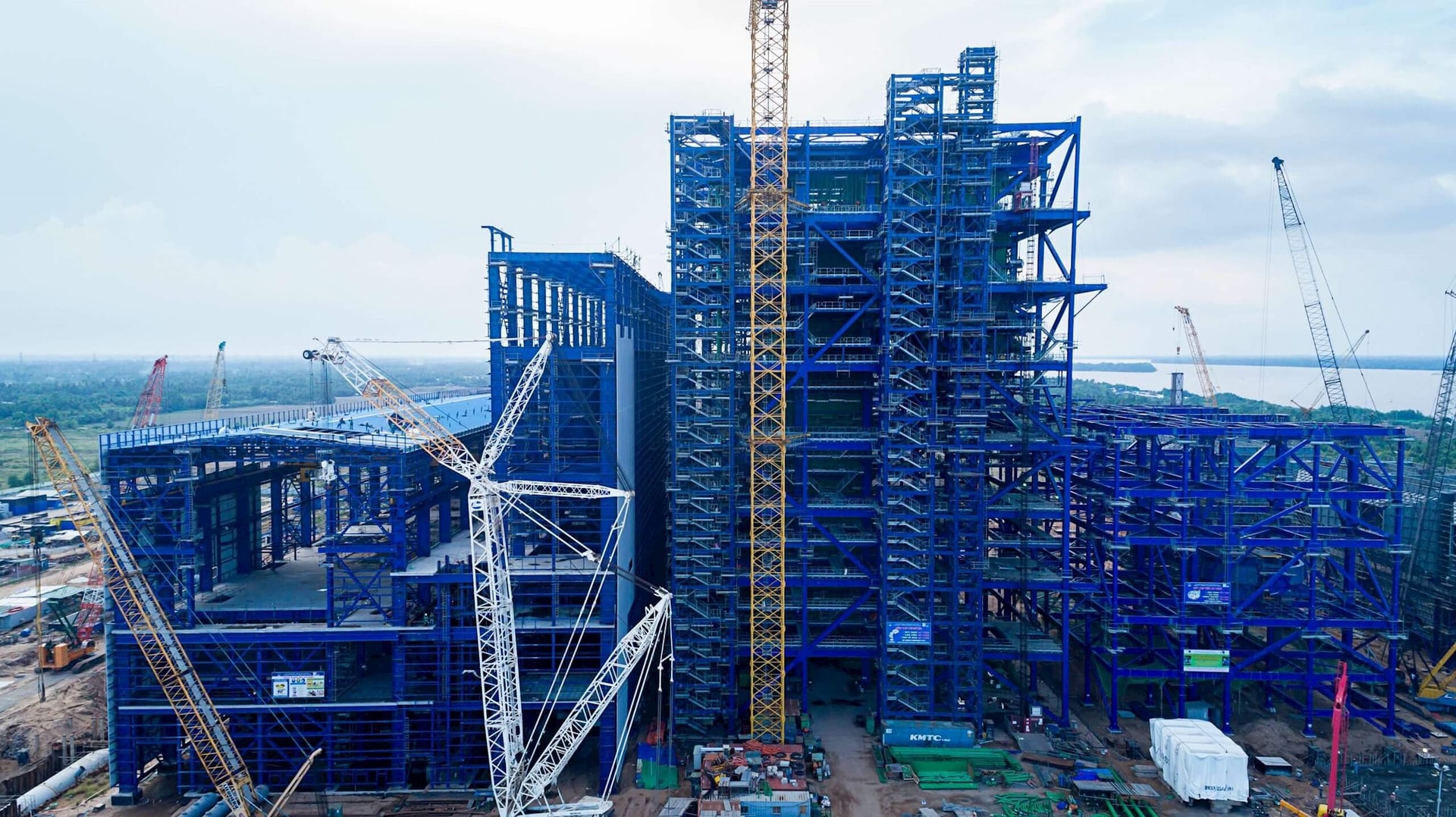

Hiện các khối kết cấu và thiết bị áp lực đầu tiên đã được lắp dựng. Thiết bị chính liên tục được vận chuyển và lắp đặt vào vị trí. Hai cẩu tháp lớn phục vụ cho quá trình lắp đặt cũng đã hoàn thiện, sẵn sàng bước vào giai đoạn thi công tiếp theo.
Toàn bộ quá trình lắp đặt và giám sát thiết bị do đội ngũ kỹ sư và chuyên gia của Ban QLDA cùng PTSC đảm nhiệm, trong điều kiện chưa có sự tham gia của các chuyên gia nước ngoài từ đơn vị thiết kế và chế tạo.
Theo cập nhật từ Ban QLDA, tất cả các hạng mục đang thi công đều đáp ứng tốt các yêu cầu về kỹ thuật, an toàn và tiến độ. Dự kiến, công tác lắp đặt và thử áp Lò hơi cho cả hai tổ máy sẽ hoàn thành trong quý II và III/2026, nhằm đảm bảo mục tiêu phát điện Tổ máy số 1 vào quý III và Tổ máy số 2 vào quý IV năm 2027.
Ông Hà Đình Niên – Trưởng Ban QLDA Long Phú 1 cho biết, song song với việc triển khai Lò hơi, Ban đã cơ bản hoàn thành công tác phát hành hồ sơ mời thầu cho các gói thầu chính. Một số gói như ống khói, phòng cháy chữa cháy, nhà hành chính và kho xưởng đã lựa chọn được nhà thầu, dự kiến ký hợp đồng trong tháng 7 và bắt đầu thi công từ tháng 8/2025.
Dự kiến toàn bộ quá trình lựa chọn nhà thầu sẽ hoàn tất trong quý III/2025, để đồng loạt khởi công các hạng mục phụ trợ vào quý IV cùng năm.
Cùng thời điểm, quá trình đàm phán với các nhà thầu OEM hiện hữu đạt được nhiều tín hiệu tích cực. Hầu hết các nhà thầu phụ đều bày tỏ thiện chí tiếp tục cung cấp thiết bị cho dự án, đồng thời sẵn sàng chia sẻ chi phí và rủi ro với chủ đầu tư.
Đây là yếu tố quan trọng giúp Petrovietnam tối ưu nguồn vật tư, thiết bị hiện có, hạn chế điều chỉnh thiết kế và tránh phát sinh chi phí, qua đó đảm bảo chất lượng, tiến độ thi công và mục tiêu vận hành nhà máy vào cuối năm 2027.
Dự án Nhà máy Nhiệt điện Long Phú 1 có tổng vốn đầu tư gần 30.000 tỷ đồng, được khởi công xây dựng từ tháng 9/2015. Tổng thầu thực hiện dự án là liên danh giữa Power Machines (PM, Nga) và Tổng công ty CP Dịch vụ Kỹ thuật Dầu khí Việt Nam (PTSC).
Theo hợp đồng EPC, dự án dự kiến hoàn thành và đưa vào vận hành trong năm 2019. Tuy nhiên, đến năm 2018, Power Machines vướng phải lệnh cấm vận quốc tế và sau đó đơn phương tuyên bố dừng thực hiện hợp đồng, khiến dự án bị đình trệ.
Việc tái khởi động thành công và đẩy nhanh tiến độ thi công các hạng mục quan trọng từ năm 2025 cho thấy quyết tâm lớn của chủ đầu tư, nhà thầu và các bên liên quan trong việc đưa Nhà máy Nhiệt điện Long Phú 1 về đích vào cuối năm 2027, góp phần tăng cường năng lực cung ứng điện cho quốc gia và phát triển kinh tế vùng Đồng bằng sông Cửu Long.
Nguồn: https://kinhtechungkhoan.vn/sieu-nha-may-nhiet-dien-gan-30-000-ty-tang-toc-sau-nhieu-nam-dinh-tre-dat-muc-tieu-phat-dien-cuoi-nam-2027-1391762.html
