VNE: Liên tiếp bị chấm dứt hợp đồng do khó khăn về tài chính

 Tổng công ty cổ phần Xây dựng Điện Việt Nam (VNECO) vừa nhận liên tiếp 3 quyết định chấm dứt hợp đồng từ Ban QLDA các công trình điện miền Trung với lý do dừng triển khai các gói thầu thi công.

Một ngày nhận 3 quyết định xử phạt

Ngày 28/10, ông Lê Xuân Hoà, Giám đốc Ban QLDA các công trình điện miền Trung đã ký 3 quyết định xử phạt đối với nhà thầu là Tổng công ty cổ phần Xây dựng Điện Việt Nam (VNECO), địa chỉ 344 Phan Châu Trinh, phường Hải Châu, thành phố Đà Nẵng.

Cụ thể, quyết định xử phạt số 834 xử phạt nhà thầu này là chấm dứt hợp đồng số 31/2020/HĐXL-CPMB ngày 19/3/2020 giữa Ban QLDA các công trình điện miền Trung và VNECO về việc thực hiện Gói thầu số 11 Xây lắp đường dây cung đoạn từ ĐĐ đến G15, thuộc dự án Đường dây 220kV Krông Buk – Nha Trang mạch 2.

Lý do vi phạm do khó khăn về tài chính, nhà thầu VNECO đã dừng thi công Gói thầu số 11 Xây lắp đường dây cung đoạn từ ĐĐ đến G15 của dự án ĐZ 220kV Krông Buk – Nha Trang mạch 2 từ tháng 2/2024.


VNECO nhận tới 3 quyết định chấm dứt hợp đồng do khó khăn về tài chính.

Tại quyết định xử phạt số 835, chấm dứt hợp đồng số 32/2020/HĐXL-CPMB ngày 19/3/2020 giữa Ban QLDA các công trình điện miền Trung và VNECO về việc thực hiện Gói thầu số 12 Xây lắp đường dây cung đoạn từ G15 đến G50, thuộc dự án Đường dây 220kV Krông Buk – Nha Trang mạch 2.

Lý do khó khăn về tài chính, nhà thầu VNECO đã dừng thi công Gói thầu số 12 Xây lắp đường dây cung đoạn từ G15 đến G50 của dự án ĐZ 220kV Krông Buk – Nha Trang mạch 2 từ tháng 2/2024.

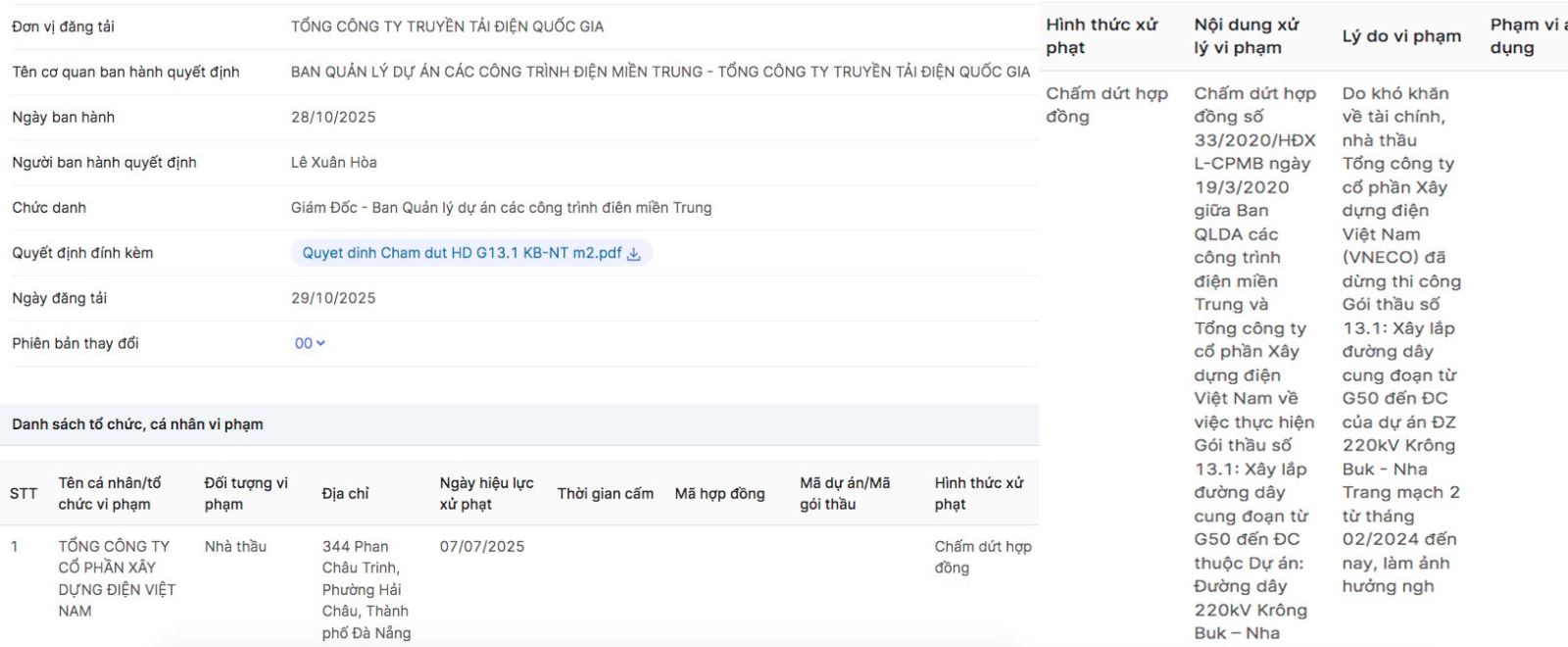

Tại quyết định số 836, chấm dứt hợp đồng số 33/2020/HĐXL-CPMB ngày 19/3/2020 giữa Ban QLDA các công trình điện miền Trung và VNECO về việc thực hiện Gói thầu số 13.1 Xây lắp đường dây cung đoạn từ G50 đến ĐC thuộc dự án Đường dây 220kV Krông Buk – Nha Trang mạch 2.

Lý do khó khăn về tài chính, nhà thầu Tổng công ty cổ phần Xây dựng điện Việt Nam (VNECO) đã dừng thi công Gói thầu số 13.1 Xây lắp đường dây cung đoạn từ G50 đến ĐC của dự án ĐZ 220kV Krông Buk – Nha Trang mạch 2 từ tháng 2/2024 đến nay.

Trước đó không lâu, vào ngày 12/4/2025, Phó TGĐ Tổng công ty Điện lực Miền Trung Lê Hữu Danh ký quyết định về việc chấm dứt hợp đồng 01-2023 HĐXL/NPMU-VNECO ngày 28/6/2023 Gói thầu CPC-ĐH.LT-W01: Thi công xây dựng công trình đường dây 110kV TBA 110kV Đồng Hới – Lệ Thủy, thuộc dự án Nâng cao khả năng mang tải đường dây 110kV TBA 110kV Đồng Hới – Lệ Thủy.

Lý do chấm dứt hợp đồng là Tổng công ty cổ phần Xây dựng điện Việt Nam đã vi phạm hợp đồng, không còn năng lực để tiếp tục thực hiện hợp đồng, làm ảnh hưởng nghiêm trọng đến tiến độ gói thầu.

Liên tiếp trượt thầu do không đạt năng lực

VNECO có thế mạnh trong việc xây lắp các công trình hệ thống lưới điện và trạm biến áp, bao gồm cả các cấp điện áp đến 500KV. Tuy nhiên, thời gian gần đây doanh nghiệp này cũng gặp không ít “vận đen” khi liên tục bị loại khi tham gia đấu thầu do không đáp ứng yêu cầu về kỹ thuật, năng lực và kinh nghiệm.

Đơn cử như Gói thầu số 15 Xây lắp đường dây đấu nối khoảng vượt sông Hậu (từ G3 đến G5, bao gồm cả G3 và G5), thuộc Trạm biến áp 220kV Lấp Vò và đường dây đấu nối Thốt Nốt – Lấp Vò (giá dự toán gói thầu gần 110,4 tỷ đồng). VNECO bị loại do không đáp ứng yêu cầu của E-HSMT.

Tiếp đó, VNECO cũng bị loại tại Gói thầu số 12 Xây lắp trạm (bao gồm cả TNHC và PCCC) và đường dây đấu nối, thuộc dự án Trạm biến áp 220 kV Châu Thành (An Giang) và đấu nối (giá dự toán gói thầu hơn 156,54 tỷ đồng). Lý do là E-HSDT của VNECO không đáp ứng theo yêu cầu E-HSMT.

Tương tự tại Gói thầu số 31 Xây lắp đường dây từ VT261 đến VT282, thuộc kế hoạch lựa chọn nhà thầu đợt 5 thuộc dự án Đường dây 500 kV Quảng Trạch – Quỳnh Lưu (giá gói thầu hơn 115,68 tỷ đồng). VNECO bị loại do nhà thầu không đáp ứng yêu cầu về kỹ thuật.

Cùng với đó, VNECO cũng bị loại tại Gói thầu số 30 Xây lắp đường dây từ VT237 đến VT261, thuộc kế hoạch lựa chọn nhà thầu đợt 5 thuộc dự án Đường dây 500 kV Quảng Trạch – Quỳnh Lưu (giá dự toán gói thầu gần 101 tỷ đồng). Lý do bị loại là nhà thầu không đáp ứng yêu cầu về kỹ thuật.

Link gốc

Nguồn: https://stockbiz.vn/tin-tuc/vne-lien-tiep-bi-cham-dut-hop-dong-do-kho-khan-ve-tai-chinh/36439139
